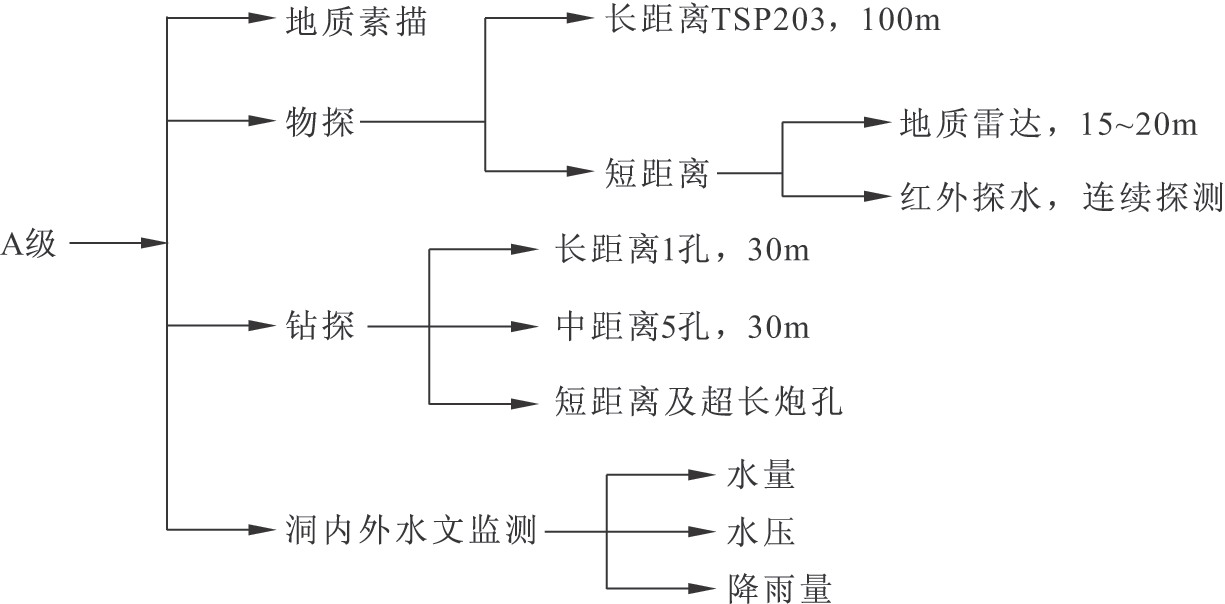

A級地段采用的方法組合為地質素描、物探(長距離探測TSP203探測,短距離地質雷達、紅外探水)、鉆探(長距離超前鉆孔1孔、中距離超前鉆孔5孔、短距離及超長炮孔)及水文監測(水量、水壓、降雨量)相結合的模式來實現(圖6-38)。其中TSP探測兩次之間需搭接10m,超前鉆孔兩次之間需搭接5m,超長炮孔(按探測方案:正洞17孔,平導9孔)和地質素描每施工循環(2~2.5m)一次。
